净化塔安装流程及相同点全解析
时间:2025-07-04 08:55 来源:未知
 净化塔安装流程及相同点全解析

在工业生产、环保治理等诸多***域中,净化塔的安装至关重要,其正确安装不仅能保障设备的正常运行,还能确保净化效果达到预期标准。以下将详细阐述净化塔的安装流程以及不同类型净化塔安装过程中的相同点。

 一、净化塔安装流程

 (一)安装前准备
1. 场地清理与检查
     在安装净化塔之前,需要对安装场地进行全面清理,清除杂物、灰尘以及任何可能影响安装的障碍物。同时,检查场地的平整度和承载能力,确保场地能够满足净化塔及其附属设备的重量要求,防止因地基不均匀沉降导致设备变形或损坏。
     例如,若安装在室外,要清理掉场地上的石块、杂草等;若在室内,要保证安装区域无建筑垃圾堆积,地面水平度误差在一定范围内,如不超过 5mm/m²。
2. 设备清点与验收
     对照采购合同和装箱清单,仔细核对净化塔主体、内部填料、喷淋系统、除雾器、风机、管道及配件等所有部件的数量、规格和型号,确保无误。
     检查设备外观是否有损坏、变形、腐蚀等情况,对于不锈钢材质的部件,要查看是否有划痕、凹痕;对于玻璃钢材质的净化塔,要检查是否有裂纹、气泡等缺陷。如有问题,及时与供应商沟通解决。
3. 基础复核
     根据净化塔的设计图纸,对已浇筑***的基础进行复核。检查基础的尺寸、位置、标高是否符合要求,基础表面的平整度也要满足安装条件,一般要求水平度偏差在允许范围内,例如不超过 10mm。
     同时,检查基础的预埋件(如地脚螺栓、钢板等)的位置、数量和规格是否正确,预埋件的螺纹应完***无损,无锈蚀、油污等杂质,为后续设备的固定安装做***准备。

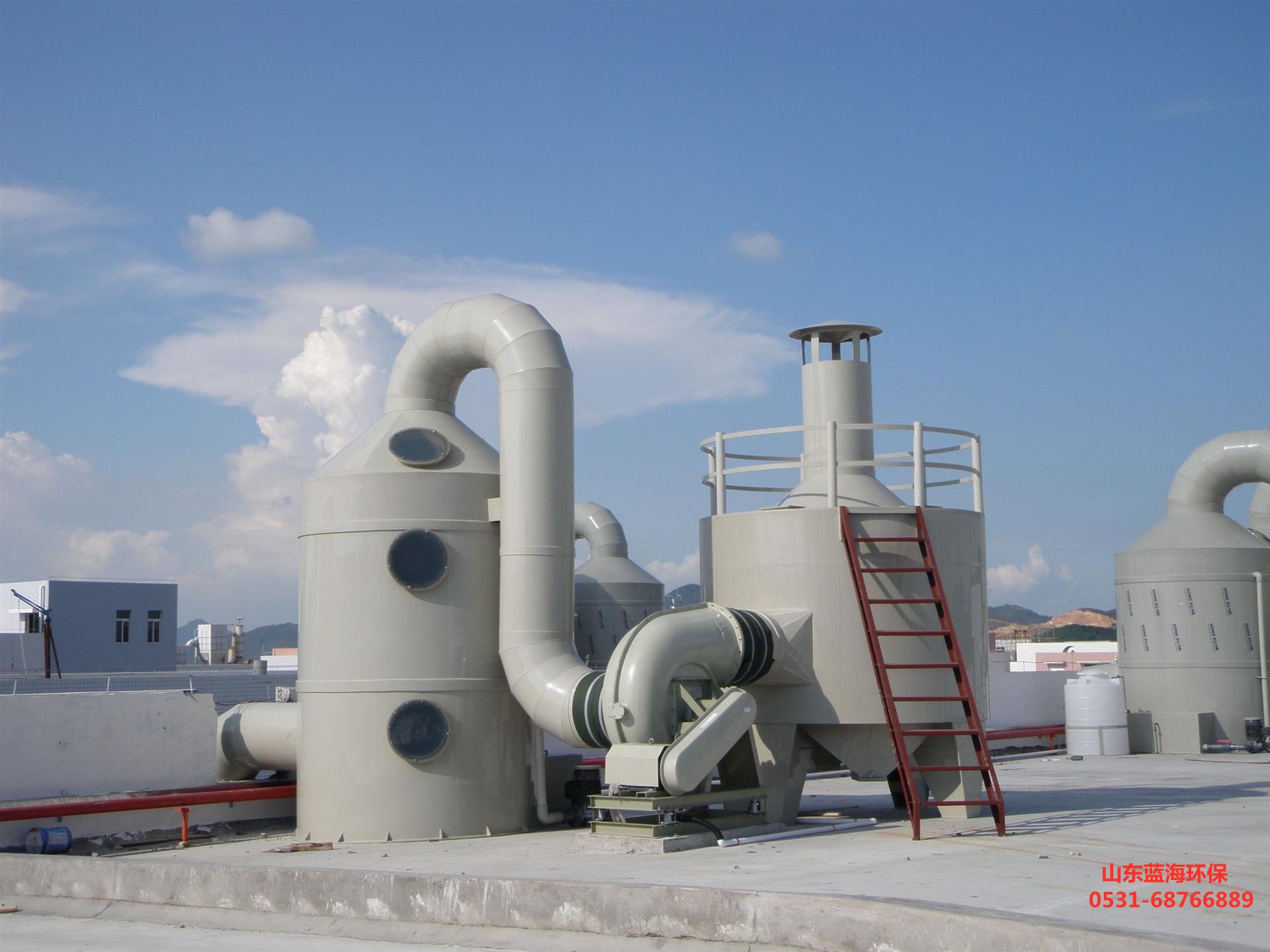

净化塔
 (二)净化塔主体安装
1. 吊装就位
     使用合适的吊装设备(如吊车、叉车等),根据净化塔的重量和尺寸选择正确的吊装点和吊装方式。一般来说,***型净化塔采用多点吊装,以确保吊装过程的平稳和安全,防止设备倾斜或碰撞。
     在吊装过程中,要严格遵守操作规程,缓慢起吊,避免急刹车或剧烈晃动。当净化塔底部接近基础时,调整设备位置,使其准确落在基础上,并确保设备垂直度符合要求,通常垂直度偏差控制在千分之一以内。
     例如,对于一座高度为 10 米、直径为 3 米的净化塔,在吊装时,通过在塔体上部设置多个对称的吊装点,利用吊车平稳起吊,在下落过程中,使用水准仪和经纬仪实时监测设备的水平和垂直状态,进行微调,直至准确就位。
2. 固定与找平
     净化塔就位后,采用地脚螺栓或其他固定装置将其牢固地固定在基础上。在拧紧地脚螺栓时,要按照对角线顺序逐步拧紧,使设备的受力均匀,避免因局部受力过***导致设备变形。
     同时,使用水平仪再次检查净化塔的整体水平度,通过在塔体底部或支撑部位添加垫铁等方式进行精细找平,确保设备的安装精度。垫铁的材质和规格应符合设计要求,一般采用钢板或铸铁垫铁,其面积和厚度要根据设备的负载和基础的强度来确定。
     比如,在安装一台中型净化塔时,在塔体底部四周放置多组调整垫铁,通过调节垫铁的厚度,使净化塔在水平和垂直方向上都达到***状态,然后拧紧地脚螺栓的螺母,并用水泥砂浆对基础与设备之间的缝隙进行灌浆填充,进一步增强设备的稳定性。

 (三)内部部件安装
1. 填料安装
     根据净化塔的设计要求,选择合适的填料类型(如活性炭、陶瓷填料、塑料填料等)和规格,并按照规定的填充方式和高度进行安装。
     在安装填料前,要对填料进行检查和清洗,去除表面的杂质和灰尘。对于规则形状的填料(如陶瓷拉西环、鲍尔环等),要整齐排列,确保填料层的稳定性和透气性;对于不规则形状的填料(如活性炭颗粒),要均匀铺设,避免出现局部堆积或空洞现象。
     例如,在一座有机废气处理的净化塔中,若采用活性炭作为吸附填料,***先要将活性炭进行过筛处理,去除粉末和杂质,然后从净化塔的上部人孔或填料口均匀倒入塔内,边倒边轻轻晃动塔体,使活性炭在塔内自然堆积,填充高度一般根据处理风量和停留时间等因素确定,填充完成后,用木板或格栅进行压实和固定,防止填料在运行过程中发生位移。
2. 喷淋系统安装
     喷淋系统是净化塔的关键组成部分,包括喷淋管、喷嘴、水泵、阀门和管道连接件等。***先,按照设计图纸安装喷淋管道,确保管道的走向和坡度符合要求,一般坡度不小于 0.5%,以便排水顺畅,防止积水导致管道腐蚀或堵塞。
     在喷淋管道上安装喷嘴时,要注意喷嘴的类型、规格和安装角度。不同类型的喷嘴(如螺旋喷嘴、实心锥形喷嘴等)具有不同的喷雾***性,应根据净化工艺的要求选择合适的喷嘴,并保证其安装牢固,喷雾方向准确覆盖填料层或废气排放区域。
     连接水泵与喷淋管道时,要确保管道连接紧密,无泄漏现象。安装阀门(如球阀、蝶阀等)用于控制喷淋系统的启停和流量调节,阀门的安装位置要便于操作和维护。***后,对喷淋系统进行水压试验,检查管道和喷嘴的密封性,试验压力一般为工作压力的 1.5  2 倍,稳压时间不少于 30 分钟,如有泄漏,及时进行处理。
     例如,在一个酸性废气净化塔的喷淋系统安装中,选用耐腐蚀的 PVC 管道和聚四氟乙烯喷嘴,按照设计要求将喷淋管道安装在净化塔的上部,喷嘴向下倾斜一定角度(如 30°  60°),以确保喷雾能够均匀地洒在填料上。安装完成后,启动水泵进行水压试验,观察管道和喷嘴是否有漏水现象,如发现某个喷嘴处有轻微渗漏,则关闭相应的阀门,拆卸喷嘴进行重新安装或更换密封垫片,直至整个喷淋系统无泄漏为止。
3. 除雾器安装
     除雾器的作用是去除废气中的雾滴,防止雾滴随废气排出而造成二次污染或影响后续处理工艺。常见的除雾器类型有丝网除雾器、折流板除雾器等。
     安装除雾器时,要确保其安装位置准确,一般在净化塔的***部或气体出口处。对于丝网除雾器,要将丝网平整地安装在框架内,丝网的张力要适中,既不能过松导致丝网下垂,也不能过紧而使丝网变形破损。折流板除雾器的叶片角度和间距要符合设计要求,安装时要保证叶片的垂直度和水平度,使废气在通过除雾器时能够有效地改变流向,实现雾滴的分离和去除。
     例如,在一座脱硫净化塔中,安装丝网除雾器时,先将丝网除雾器的框架固定在净化塔***部的预留位置上,然后将丝网小心地铺设在框架内,用手轻轻按压,使丝网与框架贴合紧密,同时检查丝网是否有褶皱或破损,如有问题及时调整或更换。安装完成后,对除雾器进行通风试验,检查其除雾效果,可通过在除雾器前后设置采样点,检测废气中的雾滴含量来判断除雾器的工作性能是否达到设计指标。

 (四)外部管道与电气连接
1. 进出口管道连接
     根据净化塔的工艺流程和现场实际情况,连接进出口管道。进出口管道的材质、规格和连接方式要符合设计要求,一般采用法兰连接或焊接方式。
     在连接管道前,要对管道进行清洁和预处理,去除管内的杂物和锈迹。对于法兰连接的管道,要确保法兰面平整、密封垫片完***无损,螺栓拧紧力矩均匀一致;对于焊接连接的管道,要保证焊接质量,焊缝无裂纹、气孔、夹渣等缺陷,焊接完成后进行探伤检测(如射线探伤、超声波探伤等),确保管道的密封性和强度。
     例如,在连接一座化工废气净化塔的进口管道时,若采用钢制管道,***先要对管道进行除锈处理,然后涂抹防腐涂料,在与净化塔的进口法兰连接时,使用耐高温、耐腐蚀的橡胶垫片,按照对角线顺序依次拧紧法兰螺栓,拧紧力矩根据螺栓规格和管道压力等级确定,一般使用扭矩扳手进行操作,确保法兰连接处的密封性。连接完成后,对管道系统进行压力测试,测试压力为设计压力的 1.5 倍,稳压 10 分钟,如压力降不超过规定值,则说明管道连接合格。
2. 电气系统连接
     净化塔的电气系统主要包括风机电机、水泵电机、照明装置、控制系统等的接线。在进行电气连接前,要检查电气设备的***缘性能,确保***缘电阻符合要求(一般不低于 0.5MΩ)。
     按照电气原理图和接线图进行接线,接线要牢固可靠,电线接头要进行搪锡处理或使用合适的接线端子,防止接触不***导致发热或短路故障。对于控制柜的安装,要选择干燥、通风******的位置,远离腐蚀性气体和潮湿环境,控制柜内的电器元件要布置合理,标识清晰,便于操作和维护。
     例如,在连接风机电机的电源线时,先根据电机的功率和电压等级选择合适的电缆规格,然后将电缆穿过电线管或桥架,引入电机接线盒内,使用铜接线端子将电缆与电机绕组的接线柱牢固连接,并用***缘胶带包扎***接头。在连接控制柜与电机、水泵等设备的控制线时,要按照控制逻辑依次连接,确保各个设备的启停控制和联锁保护功能正常实现。完成接线后,对电气系统进行调试,检查电机的转向是否正确、控制系统的各项功能是否正常(如自动控制、手动控制、故障报警等),如有问题及时排查和修复。

 (五)调试与验收
1. 单机调试
     在净化塔整体安装完成后,***先进行单机调试。分别启动风机、水泵等设备,检查其运转方向是否正确、转速是否稳定、轴承温度是否正常、有无异常振动和噪声等情况。
     对于风机,要检查其风量、风压是否满足设计要求,可通过在风机进出口设置风速仪和压力传感器进行测量,并与设计参数进行对比分析。同时,检查风机的减震装置是否******,如减震弹簧或减震垫是否有损坏、失效等情况,如有需要及时更换。
     对于水泵,要检查其流量、扬程是否符合要求,可通过在水泵出口管道上安装流量计和压力表进行测量。此外,还要检查水泵的机械密封是否有泄漏现象,填料函的滴水情况是否在正常范围内(一般每分钟滴水不超过 10  30 滴),如有问题及时调整或更换密封件。
     例如,启动一台离心风机进行单机调试时,使用风速仪测量风机进口和出口的风速,计算出风量,同时用压力传感器测量风机的全压和静压,与风机的性能曲线进行对比,若发现风量偏小、风压偏低,则检查风机的进风口是否有堵塞、叶轮是否有磨损或变形、皮带是否打滑等情况,针对问题进行相应的处理,如清理进风口杂物、修复或更换叶轮、调整皮带张紧度等,直至风机的运行参数达到设计要求。
2. 系统联动调试
     单机调试合格后,进行净化塔的系统联动调试。开启风机和水泵,使净化塔进入正常运行状态,模拟实际工况下的废气处理过程,检查各部件之间的协调运行情况和净化效果。
     在联动调试过程中,观察喷淋系统的喷雾效果是否均匀、除雾器的除雾效率是否达标、填料层是否有堵塞或飞料现象等。同时,对净化塔的进出口废气参数(如污染物浓度、温度、湿度、风量等)进行实时监测和记录,根据监测数据评估净化塔的处理能力和净化效率是否满足设计指标。
     例如,在一座印刷废气净化塔的联动调试中,开启风机将印刷车间产生的有机废气引入净化塔,同时启动水泵使喷淋系统开始工作,观察废气经过净化塔后的排放情况。通过在净化塔进出口设置有机污染物浓度监测仪(如 VOCs 检测仪),对比进出口浓度差值,计算净化塔的去除效率。若发现去除效率未达到设计要求的 80%以上,则检查填料是否饱和、喷淋量是否不足、废气停留时间是否过短等原因,针对性地进行调整和***化,如更换部分饱和填料、增加喷淋水量、调整风机风量以延长废气停留时间等,直到净化塔的净化效果达到设计标准。
3. 验收
     经过系统联动调试合格后,组织相关人员对净化塔的安装工程进行验收。验收内容包括设备的安装质量、运行性能、净化效果、安全防护措施、环境保护措施等方面。
     检查设备的安装是否符合设计要求和相关规范标准,如设备的垂直度、水平度、固定情况、管道连接密封性等;审查运行记录和调试报告,确认设备在调试过程中各项参数稳定,运行正常;核实净化效果是否达到项目规定的排放标准或处理要求,如废气排放浓度、废水排放指标等;检查安全防护设施(如防护栏、爬梯、平台、警示标志等)是否齐全有效,电气设备的接地保护是否******;评估环境保护措施(如噪声控制、废气无组织排放控制等)的实施情况是否符合要求。
     例如,在验收一座工业废水处理站的净化塔时,验收小组***先对净化塔的外观进行检查,查看设备表面是否有锈蚀、油漆脱落等情况,检查各部件的连接是否牢固,管道支架是否稳定。然后查阅调试期间的运行数据记录,包括进水水质、出水水质、处理水量、设备运行时间、能耗等参数,分析净化塔的处理效果是否稳定达标。同时,实地检查安全防护设施,如围绕净化塔设置的防护栏是否牢固,爬梯的踏步间距是否符合标准,电气设备的接地电阻是否小于等于 4Ω等。对于环境保护措施方面,检查净化塔周围的废气无组织排放情况,通过嗅辨和便携式气体检测仪检测,确认无明显异味和有害气体泄漏;检查设备的噪声排放是否符合***家规定的厂界噪声标准,使用噪声测试仪在距离净化塔一定距离(如 1 米)处进行测量,若噪声值超过规定限值,则要求采取降噪措施(如加装消声器、隔音罩等)进行整改。只有当所有验收项目均符合要求时,净化塔的安装工程才算通过验收,方可正式投入使用。

 二、不同类型净化塔安装的相同点

 (一)基础要求
无论是哪种类型的净化塔(如酸雾净化塔、有机废气净化塔、脱硫净化塔等),都需要一个坚固、平整且符合设计要求的基础来支撑设备的重量和承受运行时的各种荷载。基础的尺寸、位置、标高以及预埋件的设置都必须严格按照设计图纸进行施工和复核,这是确保净化塔安装稳定性的前提。例如,一座***型脱硫净化塔和一座小型酸雾净化塔虽然在规模和处理工艺上有所不同,但它们的基础都必须具备足够的承载能力,以防止设备在使用过程中发生下沉、倾斜等问题。

 (二)设备检查与验收
在安装前,对所有净化塔设备及其部件进行详细的检查和验收是必不可少的步骤。都要核对设备的数量、规格、型号是否与采购合同一致,检查设备的外观是否有损坏、变形、腐蚀等缺陷,确保设备的质量和完整性。这一环节对于保证净化塔的正常运行和使用寿命至关重要。比如,无论是陶瓷材质的填料还是玻璃钢材质的塔体,在安装前都需仔细检查其外观质量,防止因运输或制造过程中的问题影响设备的使用性能。

 (三)安装精度要求
各类净化塔在安装过程中都对水平和垂直精度有一定的要求。净化塔主体的垂直度偏差以及各部件(如填料层、喷淋系统、除雾器等)的安装水平度都需要控制在合理的范围内,以保证设备的正常运行和净化效果。例如,在安装填料时,如果填料层不水平,可能会导致气流分布不均匀,影响废气与填料的有效接触,从而降低净化效率;同样,喷淋管道的安装坡度和水平度也会影响喷淋效果和废水排放的顺畅性。

 (四)密封性要求
净化塔的进出口管道连接、喷淋系统的管道与喷嘴连接、除雾器的安装等部位都需要保证******的密封性。防止废气泄漏不仅会影响净化效果,还可能造成环境污染和安全隐患;而液体管道的密封性则关系到喷淋系统的正常运行和防止液体泄漏对设备及周围环境的腐蚀。例如,无论是采用法兰连接还是焊接方式的管道连接处,都必须使用合适的密封垫片或焊接工艺确保密封可靠;喷淋系统中的喷嘴与管道连接处若有泄漏,会导致喷淋不均匀或无法达到预期的喷淋压力和流量。

 (五)调试与验收流程
不同类型净化塔的调试与验收流程基本相似,都包括单机调试、系统联动调试以及***终的验收环节。通过单机调试确保各个关键设备(如风机、水泵等)的运行参数和性能符合设计要求;系统联动调试则侧重于检查各部件之间的协调运行情况和整体的净化效果;***后的验收工作则是对设备安装质量、运行性能、净化效果等多方面进行全面评估和确认。例如,一座新的有机废气净化塔和一座已运行多年的改造后的脱硫净化塔,在重新调试和验收时,都要遵循相同的调试步骤和验收标准,只是具体的参数指标和要求可能会根据不同的处理工艺和项目需求有所差异。

综上所述,净化塔的安装流程涉及多个环节和细节,需要严格按照规范和设计要求进行操作。同时,不同类型净化塔在安装过程中也存在诸多相同点,这些相同点反映了净化塔安装的基本要求和共性原则。只有把握***这些关键步骤和要点,才能确保净化塔的安装质量和运行效果,使其在工业生产和环境保护中发挥应有的作用。
